首页 鲜闻播报 即时发布 视频直播 图说南通 理论圆桌 江海评论 财富天地 热点专题 通知公告
首页 > 图说南通 > 正文


2022

03-28

09:03

来源

分享

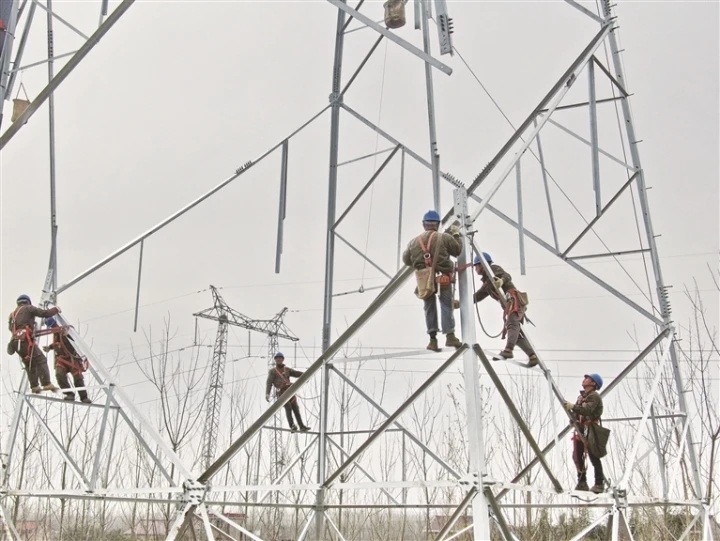

昨天,施工人员在启东北新镇铁塔组立现场进行高空作业。据了解,作为我市迎峰度夏工程的南通六匡~红阳港220千伏线路改造项目,目前80基的基础完成了79基,铁塔组立完成了8基。该工程于2021年11月26日开工,将新建双回杆塔 80基、新建双回220千伏线路25.7公里,六匡变扩建220千伏间隔一个。工程将于6月5日竣工投运。 记者 许丛军摄

南通日报社 2009-2021 版权所有

苏ICP备08106468-3号苏新网备2010048 互联网新闻信息服务许可证32120180013

南通报业传媒集团拥有南通网采编人员所创作作品之版权,未经报业集团书面授权,任何人不得转载、摘编或以其他方式使用和传播。

违法和不良信息举报电话:0513-68218870 邮箱:ntrb@163.com

发行热线:85118867 广告热线:85118892 爆料热线:85110110

联系地址:中国江苏省南通市世纪大道8号
